2022年一師《塔里木統計》第五十一期(1-7月固定資產投資分析)
民間投資大幅增長 持續釋放經濟活力
—— 2022年1-7月第一師阿拉爾市固定資產投資簡析
2022年1-7月,師市固定資產投資完成(含房地產,下同)107.9 億元,同比增長21.1%,增速較1-6月增長2.1個百分點。民間投資同比增長90.9%,連續六個月大幅增長,強力支撐師市投資穩定增長。
一、分產業投資完成情況
1-7月,一產投資完成7.0億元,同比增長159%,拉動投資增長4.8個百分點;二產投資完成34.8億元,同比增長95.5%,拉動投資增長19.1個百分點;三產投資完成66.1億元,同比下降3.6%,影響投資下降2.8個百分點。

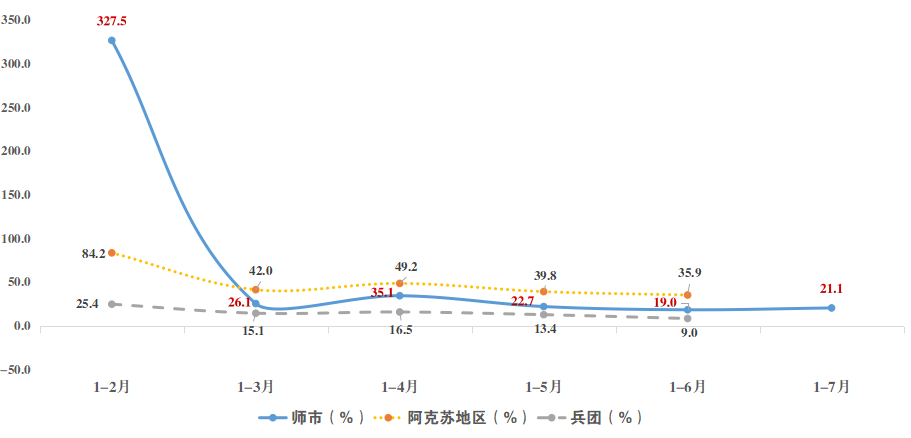

圖1 1-7月兵團、阿克蘇地區及師市固定投資增速趨勢

二、固定資產投資運行的主要特點
(一)在庫項目持續增加,產業類投資高速增長。今年以來,師市促開工,持續加大招商引資力度,目前在庫項目509個,較去年同期(432個)增加77個,增長17.8%;上報投資進度項目388個,較去年同期(322個)增加66個,增長20.5%。其中,產業類項目完成投資45.2億元,較去年同期(23.7億元)增加21.5億元,增長90.7%;房地產開發完成投資19.8億元,較去年同期(12.7億元)增加7.1億元,增長55.9%。
(二)民間投資大幅增長,持續釋放經濟活力。1-7月,國有經濟控股完成投資62.7億元,同比下降4.2%,占投資比重58.1%,貢獻率下降14.5%,影響投資下降3.1個百分點;民間投資完成45.2億元,同比增長90.9%,連續三個月增速超70%,占投資比重41.9%,連續三個月占比超四成,貢獻率114.5%,拉動師市投資增長24.2個百分點,體量、增速、占比、貢獻率均增長。重大項目投資完成情況:桐昆產業園項目完成投資6.3億元,臻泰產業園項目完成投資4.3億元,匯嘉建設項目完成投資2.5億元,睿格紡紗項目完成投資2.5億元,昆泰紡織項目完成投資2.2億元。
(三)工業投資連續大幅增長,強力支撐師市投資增長。師市工業完成投資34.8億元,同比增長95.5%,拉動師市投資增長19.1個百分點,貢獻率90.4%,三次產業結構占比由去年同期的3:20:77變為6.5:32.3:61.3,工業投資連續六個月增速超50%,為三次產業拉動力最強產業。
(四)房地產開發投資持續增長,市場火熱。阿拉爾市房地產開發市場火熱,投資持續增長。1-7月,師市房地產開發在庫項目68個,完成投資19.8億元,增長56.1%,增速連續17個月超50%以上,其中14個月成倍增長。其中,住宅完成投資14.6億元,增長38.9%;商業營業用房完成投資2.5億元,增長63.2%。重大項目投資完成情況:匯嘉建設項目完成投資2.5億元,長租房項目完成投資2.3億元,經開區翠島花園小區完成投資1.3億元,興業景苑項目完成投資1.3億元。
(五)民生投資連續六個月大幅增長。今年以來,師市加大對公租房、長租房、學校、醫院等重大民生項目的投資力度,截止7月,師市完成民生投資32.8億元,增速連續六個月大幅增長(1-2月增長100倍,1-3月增長2.4倍,1-4月增長2.5倍,1-5月增長1.2倍,1-6月增長52%,1-7月增長23.9%)。其中,房地產業完成投資24.7億元,增長20%;教育業完成投資5.7億元,增長24.7%,衛生和社會工作業完成投資2.1億元,增長65.2%;文化、體育和娛樂業完成投資0.4億元,增長1.8倍。重點項目完成情況:塔大新校區(東擴區)二期項目完成投資2.7億元,長租房項目完成投資2.3億元,方艙隔離點項目完成投資1.0億元。
(六)億元以上項目支撐有力。1-7月,師市億元以上在庫項目數量129個,較去年同期(102個)增加27個,增長26.5%。億元以上項目完成投資 79.8億元,增長27.7%,占師市完成投資比重74%。重點項目完成情況:桐昆紡織產業園項目完成投資6.3億元,臻泰產業孵化園項目完成投資4.3億元,2020年公共租賃住房(二期)建設項目完成投資4.1億元。
(七)兵團重點調度項目強力推進。師市加快推進兵團重點調度的16個項目,未入庫項目3個,分別為:國家區域醫療中心建設項目、南疆傳染病重大疫情建設項目(已申報8月項目入庫)、40萬千瓦集中式光伏并網發電項目,以上3個項目正在加快項目推進。
1-7月,16個重點調度項目投資完成21.1億元,占師市投資比重19.6%,發揮了拉動師市投資增長的作用。
(八)項目申報入庫情況。8月份申報入庫項目33個,計劃總投資37.5億元。按計劃總投資劃分:5000萬元以上項目13個,5000萬元以下項目20個。重大項目:智晟河畔明珠(一期)計劃投資7億元,長租房建設項目(二期)計劃投資7億元,成路綠色低碳產業園項目(一期)計劃投資5.3億元,盛澤紡織12000臺噴水織布產業園項目(一期)計劃投資5億元。
三、問題
固定資產投資增長乏力,三季度保持較高增速較為困難。主要突出問題在于重大基礎設施項目大幅減少,招商引資項目進展緩慢,缺少具有支撐性、帶動性強的大項目。1-7月增速與上年同期(37.1%)相比相差 16個百分點,排名較去年同期(排位第二)相差4位,投資處于不進則退的艱難處境。
四、建議
圍繞師市黨委確定的2022年固定資產投資增長30%以上的目標任務,按照師市關于推進經濟高質量發展的安排部署,項目單位應千方百計解決好項目推進中的難點、堵點問題,狠抓項目開工、狠抓項目進度、狠抓項目入庫入統,加快推進2022年103個億元以上項目、16個兵團重點調度項目、56個中央預算內投資項目、24個政府債券項目建設進度,為師市高質量發展奠定堅實基礎。
民間投資大幅增長 持續釋放經濟活力
—— 2022年1-7月第一師阿拉爾市固定資產投資簡析
2022年1-7月,師市固定資產投資完成(含房地產,下同)107.9 億元,同比增長21.1%,增速較1-6月增長2.1個百分點。民間投資同比增長90.9%,連續六個月大幅增長,強力支撐師市投資穩定增長。
一、分產業投資完成情況
1-7月,一產投資完成7.0億元,同比增長159%,拉動投資增長4.8個百分點;二產投資完成34.8億元,同比增長95.5%,拉動投資增長19.1個百分點;三產投資完成66.1億元,同比下降3.6%,影響投資下降2.8個百分點。
圖1 1-7月兵團、阿克蘇地區及師市固定投資增速趨勢
二、固定資產投資運行的主要特點
(一)在庫項目持續增加,產業類投資高速增長。今年以來,師市促開工,持續加大招商引資力度,目前在庫項目509個,較去年同期(432個)增加77個,增長17.8%;上報投資進度項目388個,較去年同期(322個)增加66個,增長20.5%。其中,產業類項目完成投資45.2億元,較去年同期(23.7億元)增加21.5億元,增長90.7%;房地產開發完成投資19.8億元,較去年同期(12.7億元)增加7.1億元,增長55.9%。
(二)民間投資大幅增長,持續釋放經濟活力。1-7月,國有經濟控股完成投資62.7億元,同比下降4.2%,占投資比重58.1%,貢獻率下降14.5%,影響投資下降3.1個百分點;民間投資完成45.2億元,同比增長90.9%,連續三個月增速超70%,占投資比重41.9%,連續三個月占比超四成,貢獻率114.5%,拉動師市投資增長24.2個百分點,體量、增速、占比、貢獻率均增長。重大項目投資完成情況:桐昆產業園項目完成投資6.3億元,臻泰產業園項目完成投資4.3億元,匯嘉建設項目完成投資2.5億元,睿格紡紗項目完成投資2.5億元,昆泰紡織項目完成投資2.2億元。
(三)工業投資連續大幅增長,強力支撐師市投資增長。師市工業完成投資34.8億元,同比增長95.5%,拉動師市投資增長19.1個百分點,貢獻率90.4%,三次產業結構占比由去年同期的3:20:77變為6.5:32.3:61.3,工業投資連續六個月增速超50%,為三次產業拉動力最強產業。
(四)房地產開發投資持續增長,市場火熱。阿拉爾市房地產開發市場火熱,投資持續增長。1-7月,師市房地產開發在庫項目68個,完成投資19.8億元,增長56.1%,增速連續17個月超50%以上,其中14個月成倍增長。其中,住宅完成投資14.6億元,增長38.9%;商業營業用房完成投資2.5億元,增長63.2%。重大項目投資完成情況:匯嘉建設項目完成投資2.5億元,長租房項目完成投資2.3億元,經開區翠島花園小區完成投資1.3億元,興業景苑項目完成投資1.3億元。
(五)民生投資連續六個月大幅增長。今年以來,師市加大對公租房、長租房、學校、醫院等重大民生項目的投資力度,截止7月,師市完成民生投資32.8億元,增速連續六個月大幅增長(1-2月增長100倍,1-3月增長2.4倍,1-4月增長2.5倍,1-5月增長1.2倍,1-6月增長52%,1-7月增長23.9%)。其中,房地產業完成投資24.7億元,增長20%;教育業完成投資5.7億元,增長24.7%,衛生和社會工作業完成投資2.1億元,增長65.2%;文化、體育和娛樂業完成投資0.4億元,增長1.8倍。重點項目完成情況:塔大新校區(東擴區)二期項目完成投資2.7億元,長租房項目完成投資2.3億元,方艙隔離點項目完成投資1.0億元。
(六)億元以上項目支撐有力。1-7月,師市億元以上在庫項目數量129個,較去年同期(102個)增加27個,增長26.5%。億元以上項目完成投資 79.8億元,增長27.7%,占師市完成投資比重74%。重點項目完成情況:桐昆紡織產業園項目完成投資6.3億元,臻泰產業孵化園項目完成投資4.3億元,2020年公共租賃住房(二期)建設項目完成投資4.1億元。
(七)兵團重點調度項目強力推進。師市加快推進兵團重點調度的16個項目,未入庫項目3個,分別為:國家區域醫療中心建設項目、南疆傳染病重大疫情建設項目(已申報8月項目入庫)、40萬千瓦集中式光伏并網發電項目,以上3個項目正在加快項目推進。
1-7月,16個重點調度項目投資完成21.1億元,占師市投資比重19.6%,發揮了拉動師市投資增長的作用。
(八)項目申報入庫情況。8月份申報入庫項目33個,計劃總投資37.5億元。按計劃總投資劃分:5000萬元以上項目13個,5000萬元以下項目20個。重大項目:智晟河畔明珠(一期)計劃投資7億元,長租房建設項目(二期)計劃投資7億元,成路綠色低碳產業園項目(一期)計劃投資5.3億元,盛澤紡織12000臺噴水織布產業園項目(一期)計劃投資5億元。
三、問題
固定資產投資增長乏力,三季度保持較高增速較為困難。主要突出問題在于重大基礎設施項目大幅減少,招商引資項目進展緩慢,缺少具有支撐性、帶動性強的大項目。1-7月增速與上年同期(37.1%)相比相差 16個百分點,排名較去年同期(排位第二)相差4位,投資處于不進則退的艱難處境。
四、建議
圍繞師市黨委確定的2022年固定資產投資增長30%以上的目標任務,按照師市關于推進經濟高質量發展的安排部署,項目單位應千方百計解決好項目推進中的難點、堵點問題,狠抓項目開工、狠抓項目進度、狠抓項目入庫入統,加快推進2022年103個億元以上項目、16個兵團重點調度項目、56個中央預算內投資項目、24個政府債券項目建設進度,為師市高質量發展奠定堅實基礎。
